2. Wasserschaden vom 19. August 2019
Im Gebiet Würenlingen fällt an diesem Tag extrem viel Regen und die Halle wird grossflächig geflutet!  Die Nerven liegen bei allen blank - nicht nur bei uns, sondern auch bei den eingemieteten Trainerinnen und deren Kunden.
FAZIT:
Dämmmatte und Kunstrasen müssen auf der gesamten Fläche von 1'250 m2 entsorgt und erneuert werden. Dies bedeutet einen nochmaligen und langen Unterbruch des gesamten Hallenbetriebs.
Nach den Aufräumungs- und Entsorgungsarbeiten folgt eine Phase der Austrocknung des Betonbodens. Da für die Lieferung des neuen Kunstrasens Lieferfristen bestehen, kommt in der hinteren Hallenhälfte ab Mitte September für rund vier Wochen ein temporär verlegter Kunstrasen als Provisorium zum Einsatz.
Endlich, fast zwei Monate nach dem Schadenereignis, liegt am 11. Oktober der neu verlegte Kunstrasen.

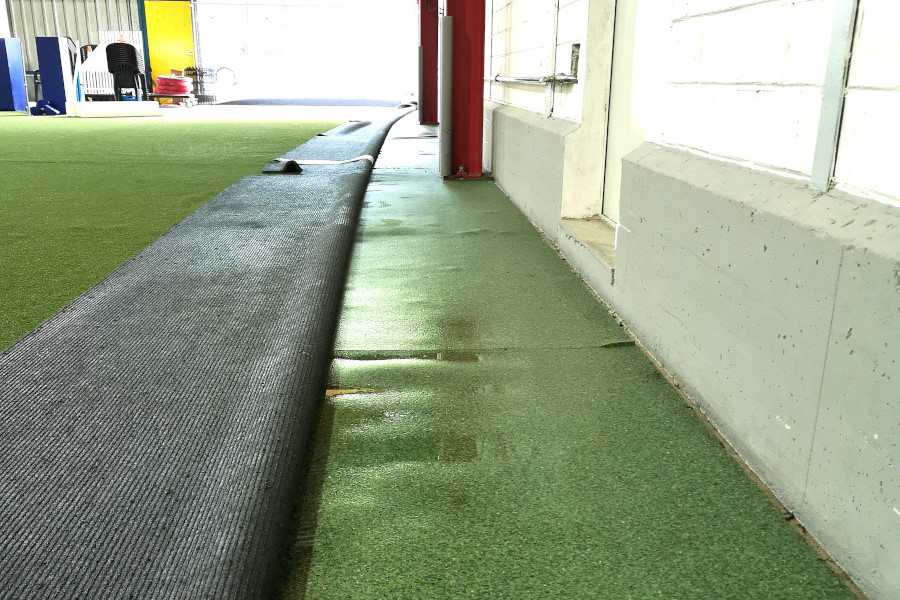

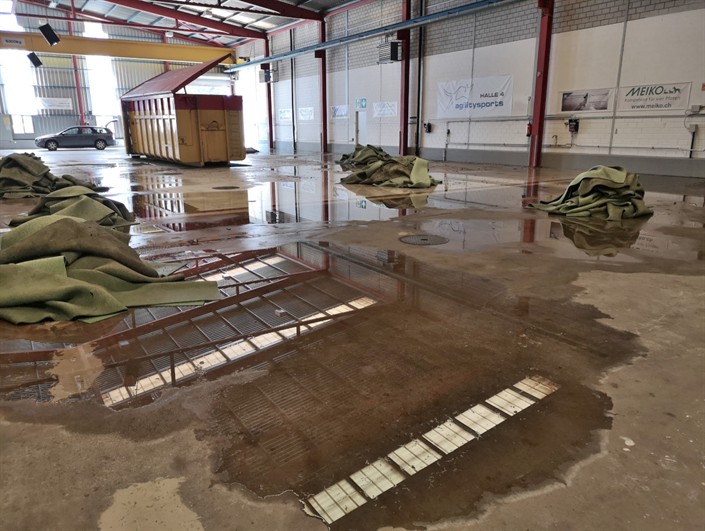

Die Halle ist naehzu auf der gesamten Fläche geflutet!
Das Wasser ist sogar an der Oberfläche zu sehen.
Die Halle ist naehzu auf der gesamten Fläche geflutet!
Das Wasser ist sogar an der Oberfläche zu sehen.
Sogar die Waschbecken im WC wurde gefüllt und haben sich auf den Bocen ergossen.
Sogar die Waschbecken im WC wurde gefüllt und haben sich auf den Bocen ergossen.

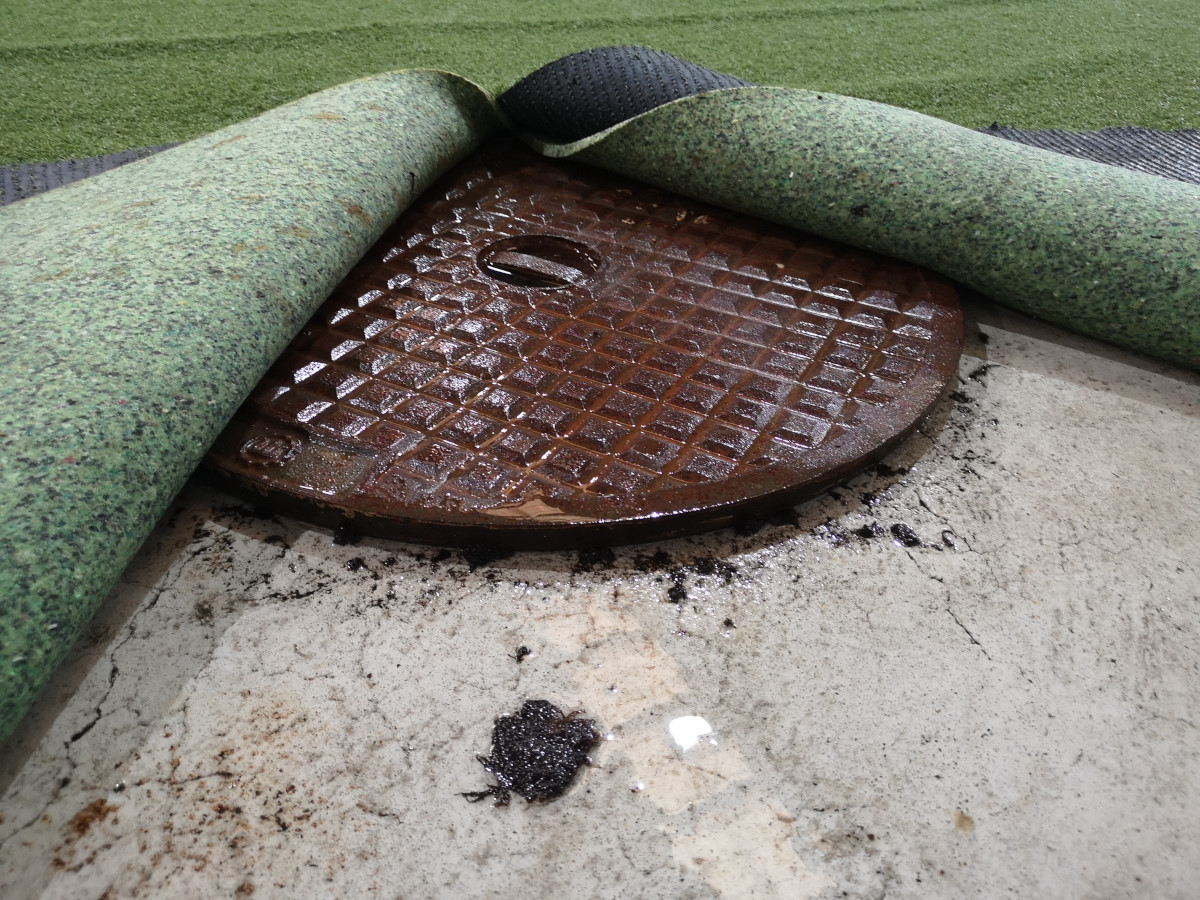

Die Schachtdeckel wurden unter dem Kunstrasen und unter der Dämmschicht vom Rückstau einfach angehoben.
Die Schachtdeckel wurden unter dem Kunstrasen und unter der Dämmschicht vom Rückstau einfach angehoben.
So gelangten tausende von Litern Wasser in die Halle.
So gelangten tausende von Litern Wasser in die Halle.

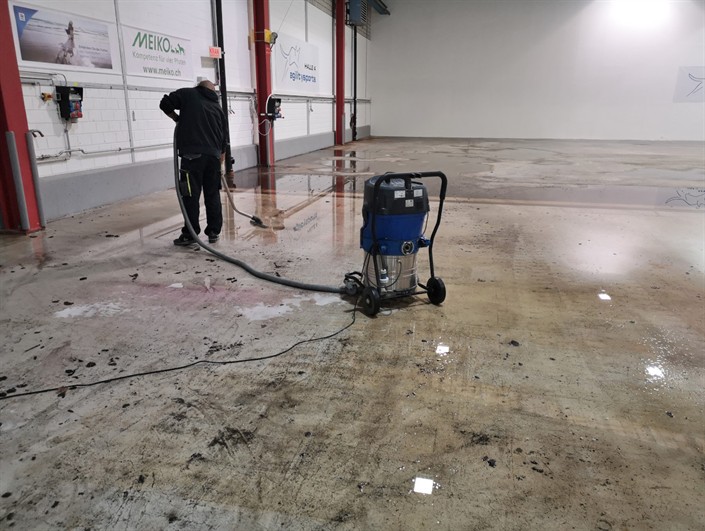

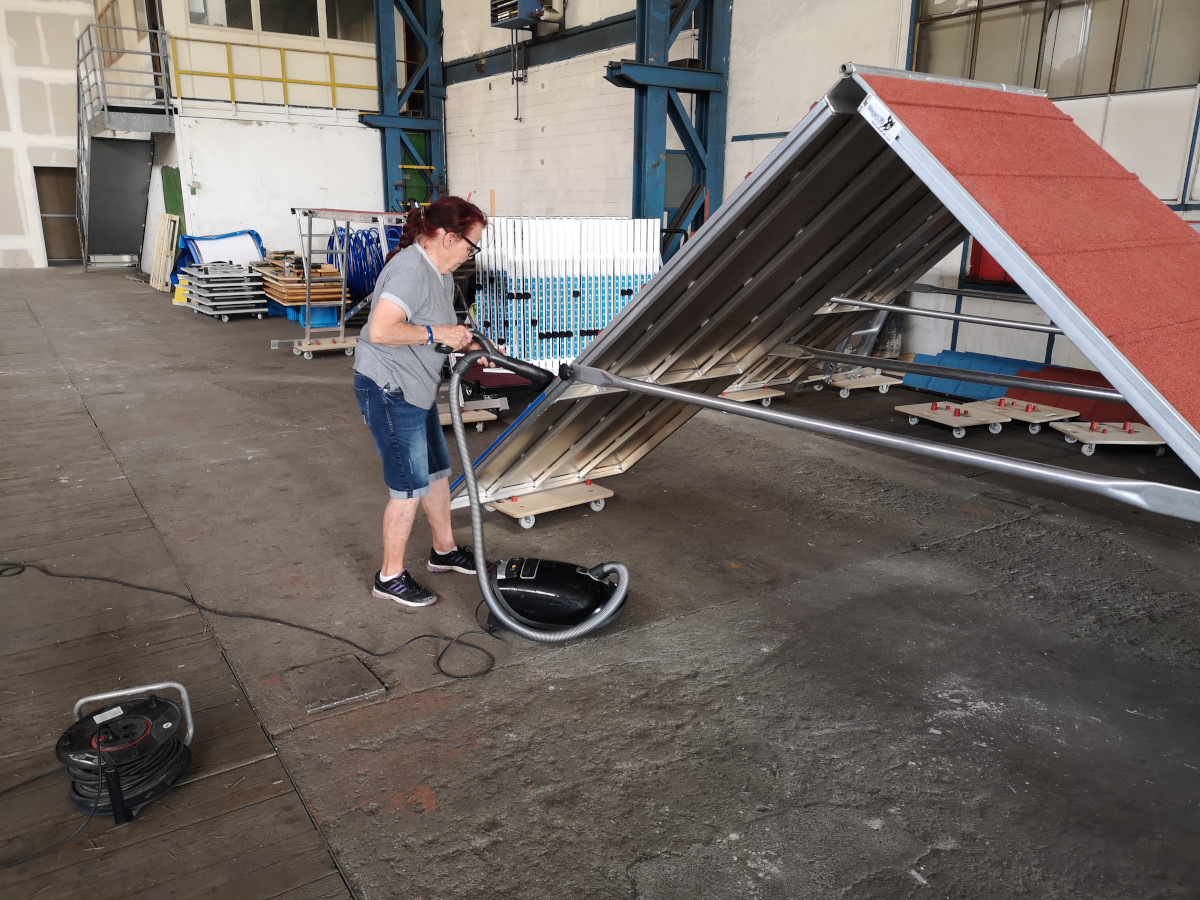

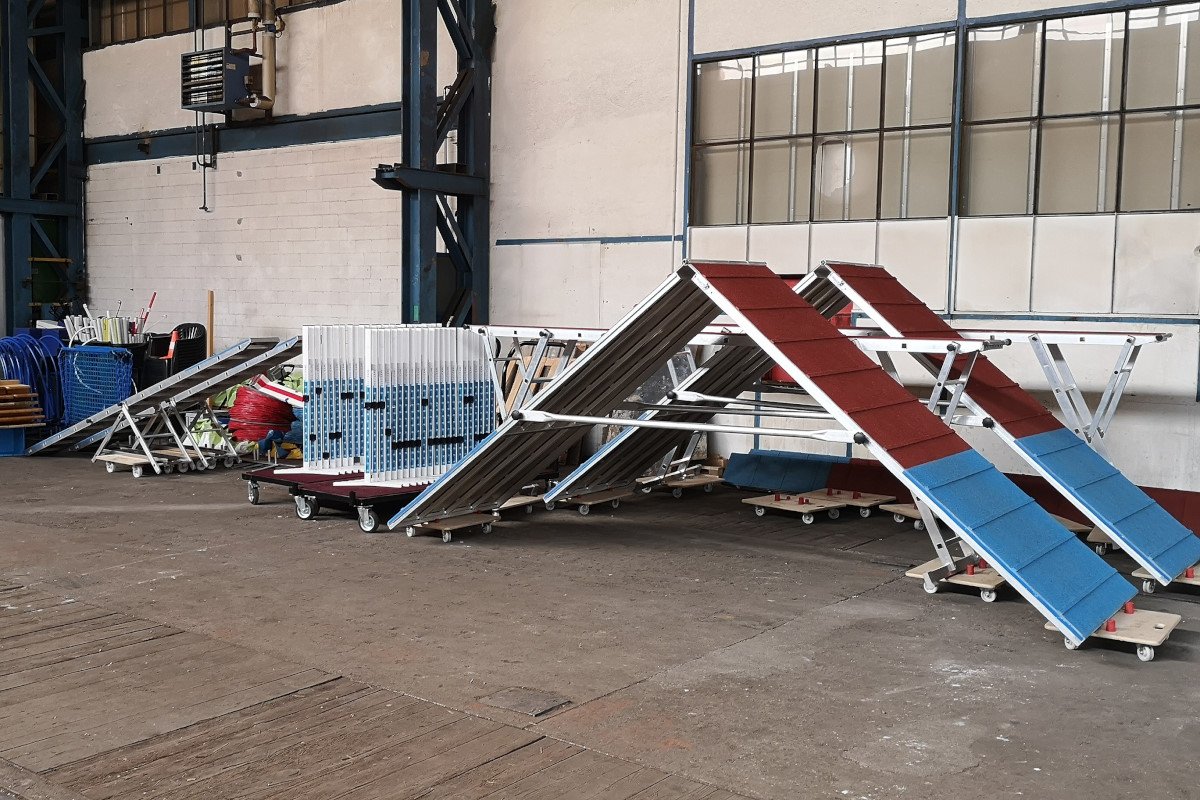

Reinigung und Trocknung ALLER Hindernisse vor der Halle.
Reinigung und Trocknung ALLER Hindernisse vor der Halle.

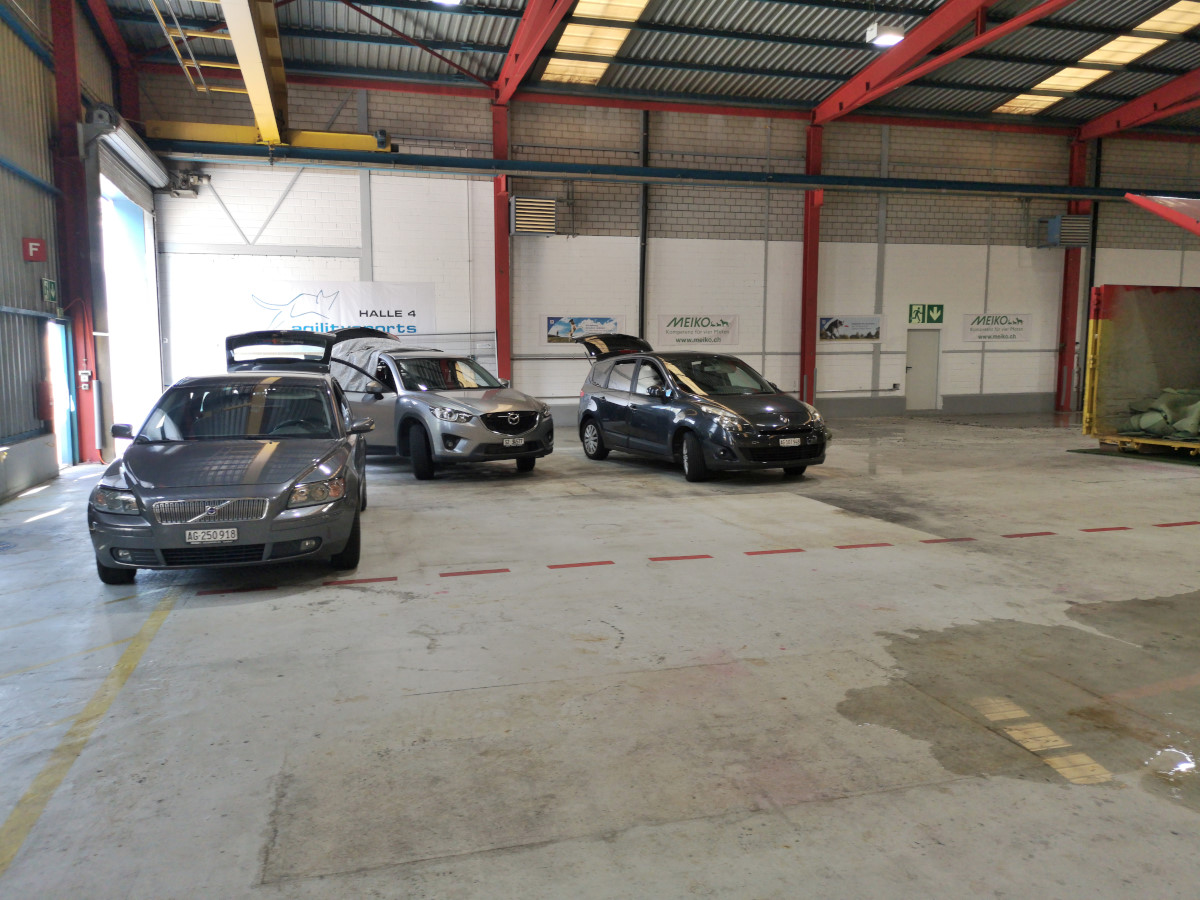

Auslagerung des gesamten "Halleninhalts" in die glücklicherweise leerstehende benachbarte Halle 3.
Auslagerung des gesamten "Halleninhalts" in die glücklicherweise leerstehende benachbarte Halle 3.

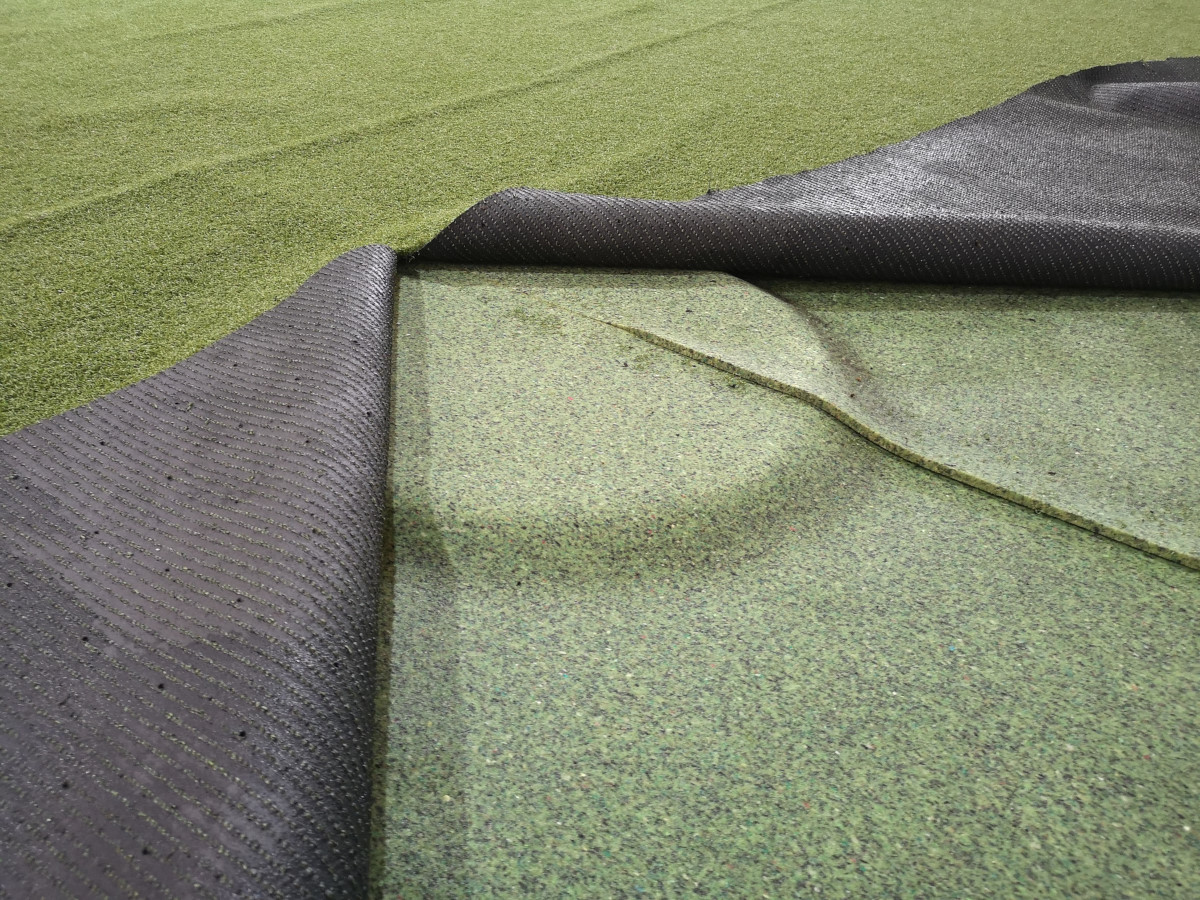

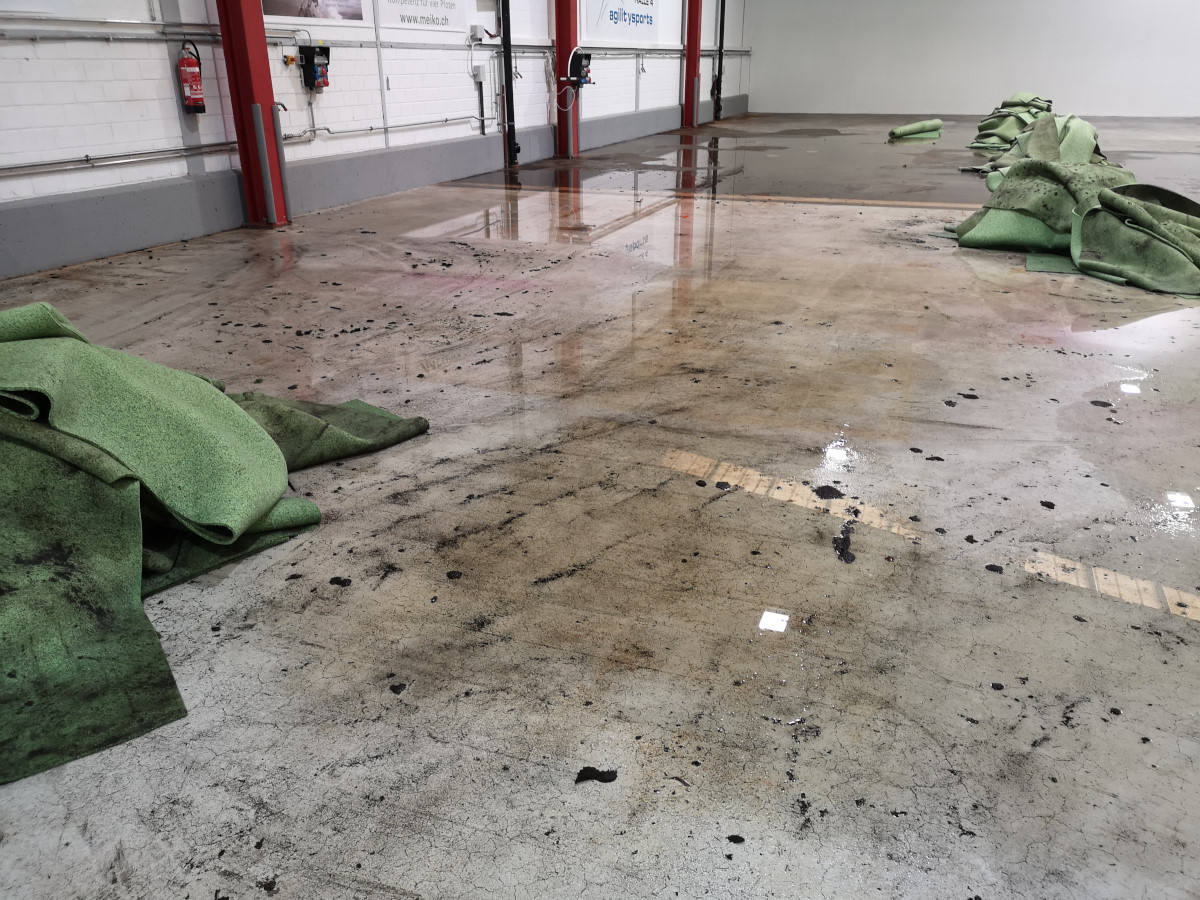

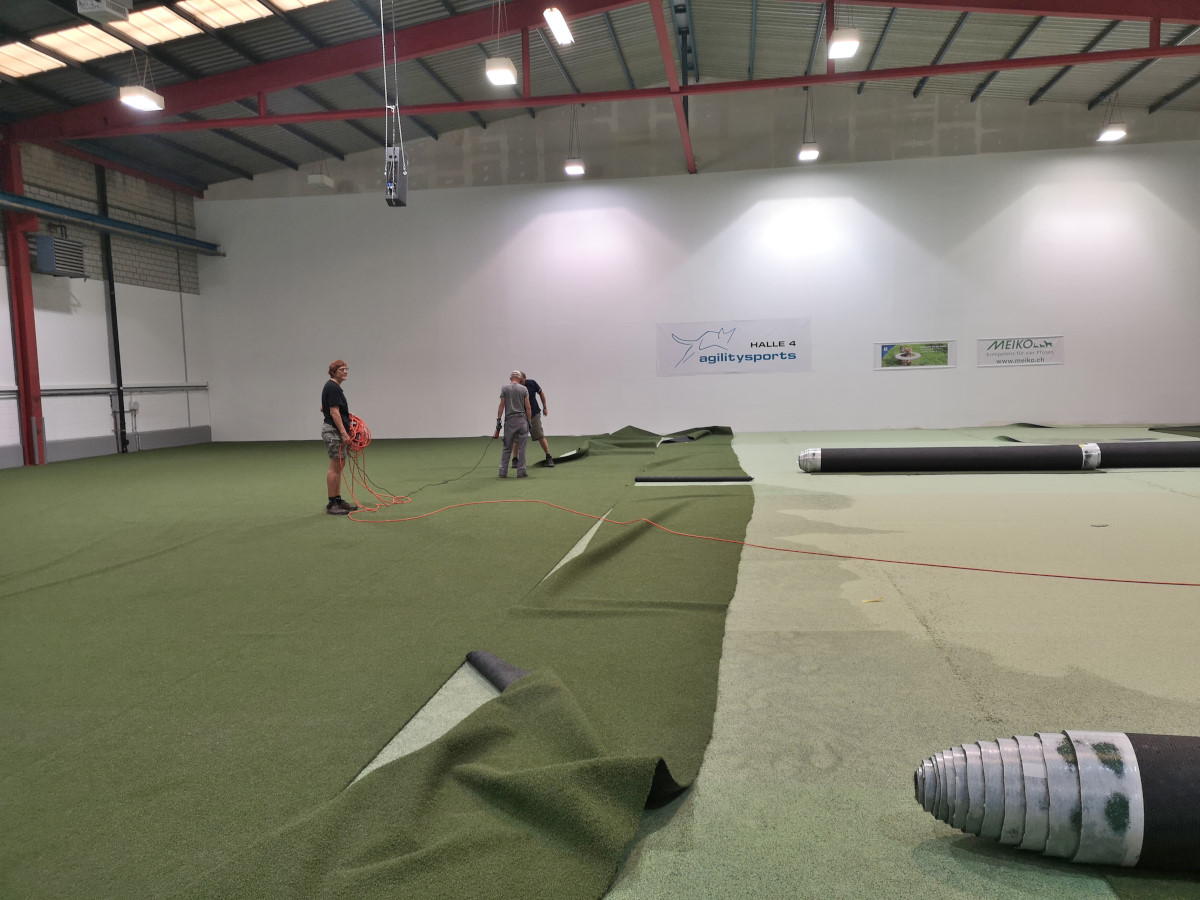

Der gesamte Kunstrasen muss entsorgt werden. Dazu müssen zuerst die verklebten Bahnen wieder aufgeschnitten werden..
Der gesamte Kunstrasen muss entsorgt werden. Dazu müssen zuerst die verklebten Bahnen wieder aufgeschnitten werden..

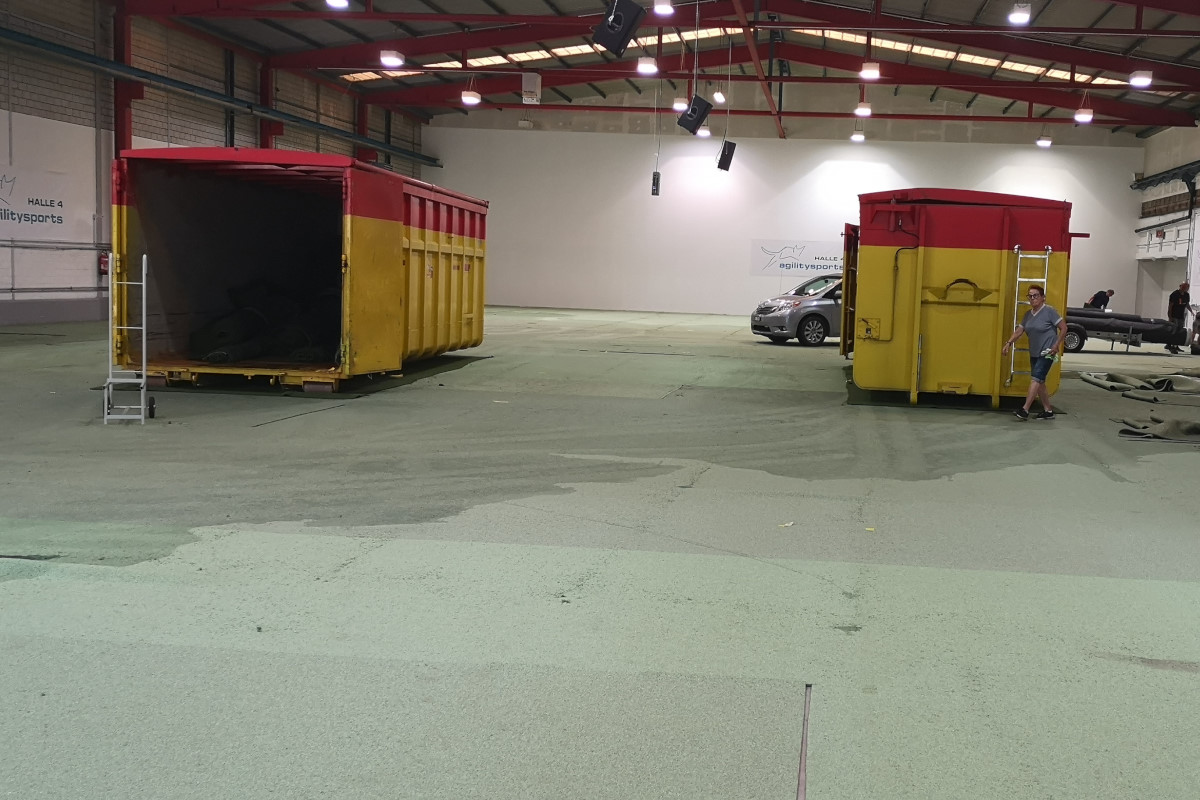

Der Kunstrasen wist weg - nun folgt die "pflotschnasse" und dadurch extrem schwere Dämmmatte. Damit die Transportdistanzen für das schwere Material kurz bleiben, stellen wir die Langcontainer gleich mitten in die Halle.
Der Kunstrasen wist weg - nun folgt die "pflotschnasse" und dadurch extrem schwere Dämmmatte. Damit die Transportdistanzen für das schwere Material kurz bleiben, stellen wir die Langcontainer gleich mitten in die Halle.
Alles ist dreckig und nass.
Alles ist dreckig und nass.

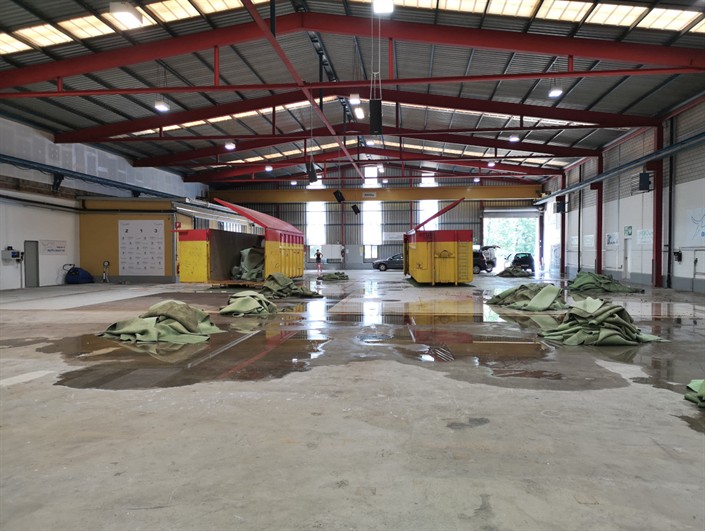

3. September

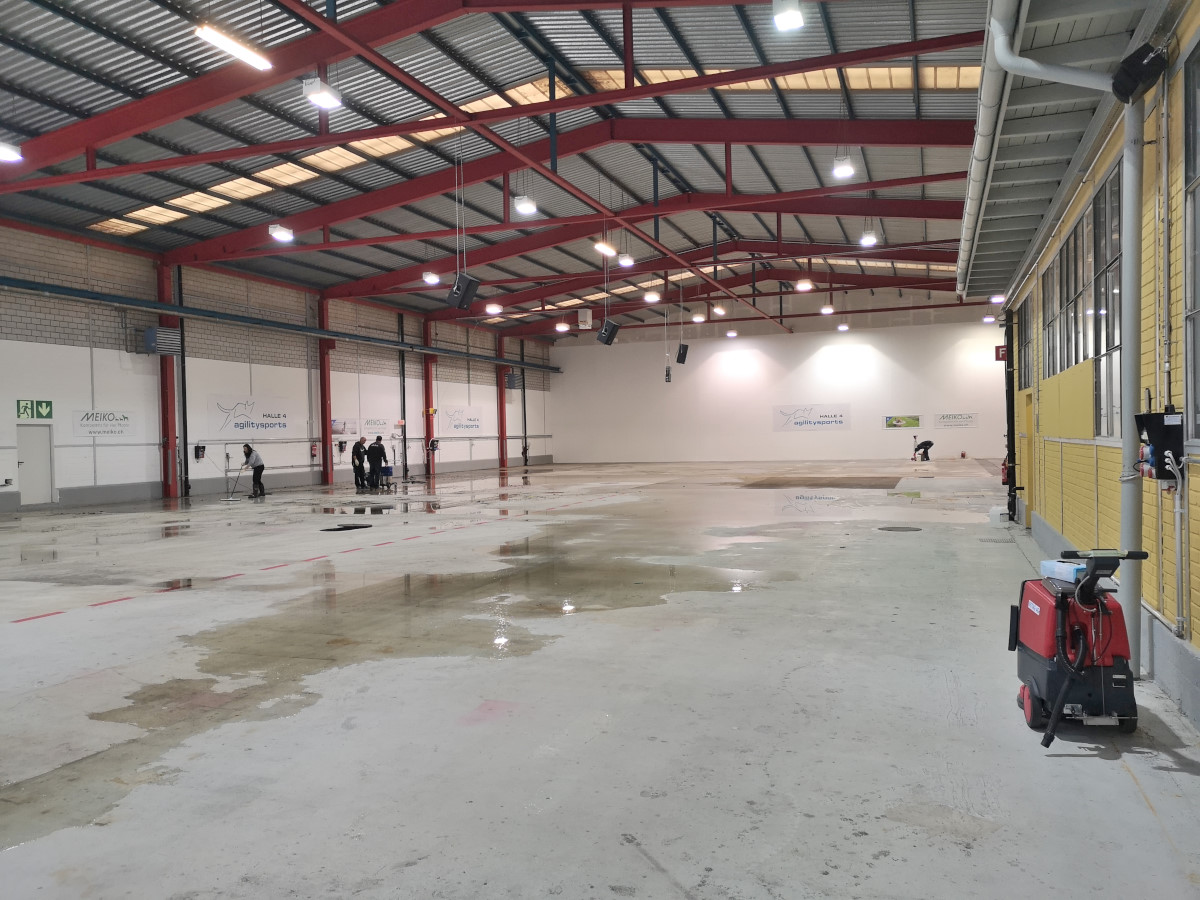

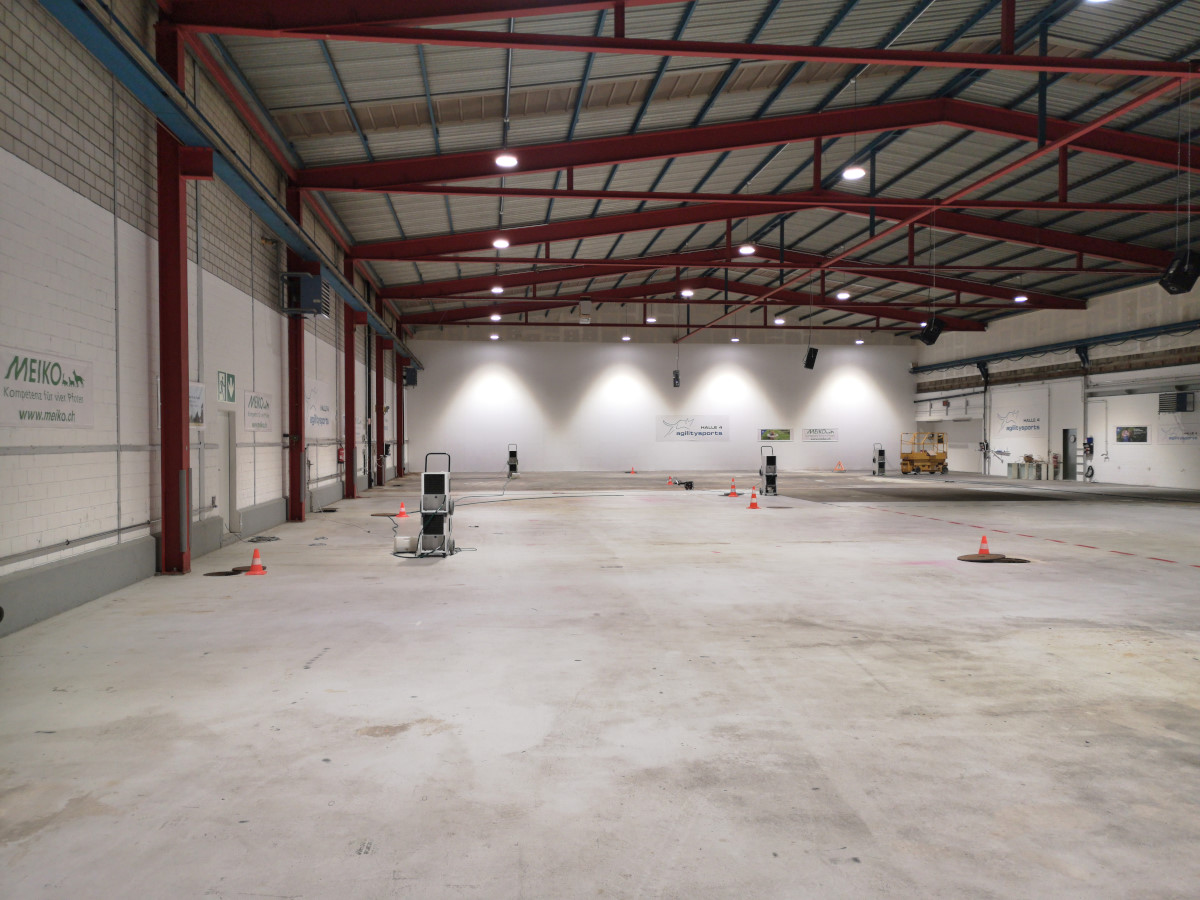

Die Halle ist leer - nun muss das Oberflächenwasser vom Boden weg.
3. September
Die Halle ist leer - nun muss das Oberflächenwasser vom Boden weg.
Nun sind viele Entfeuchtungsgeräte tagelang im Einsatz. Fast täglich wird die Restfeuchte des Bodens gemessen und protokolliert.
Nun sind viele Entfeuchtungsgeräte tagelang im Einsatz. Fast täglich wird die Restfeuchte des Bodens gemessen und protokolliert.

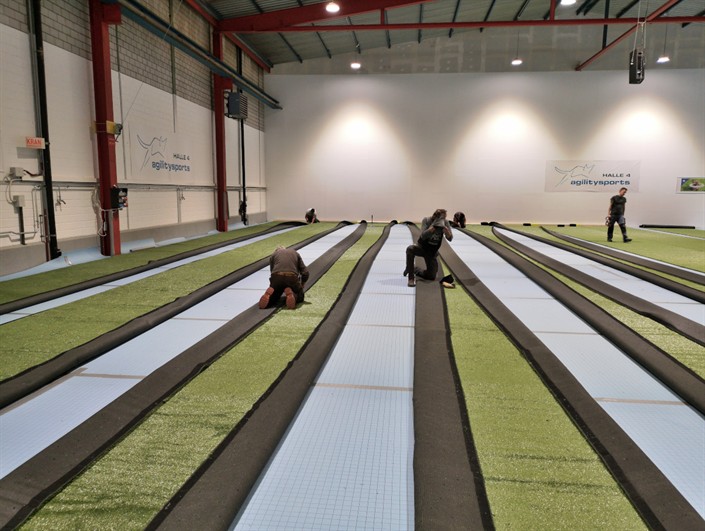

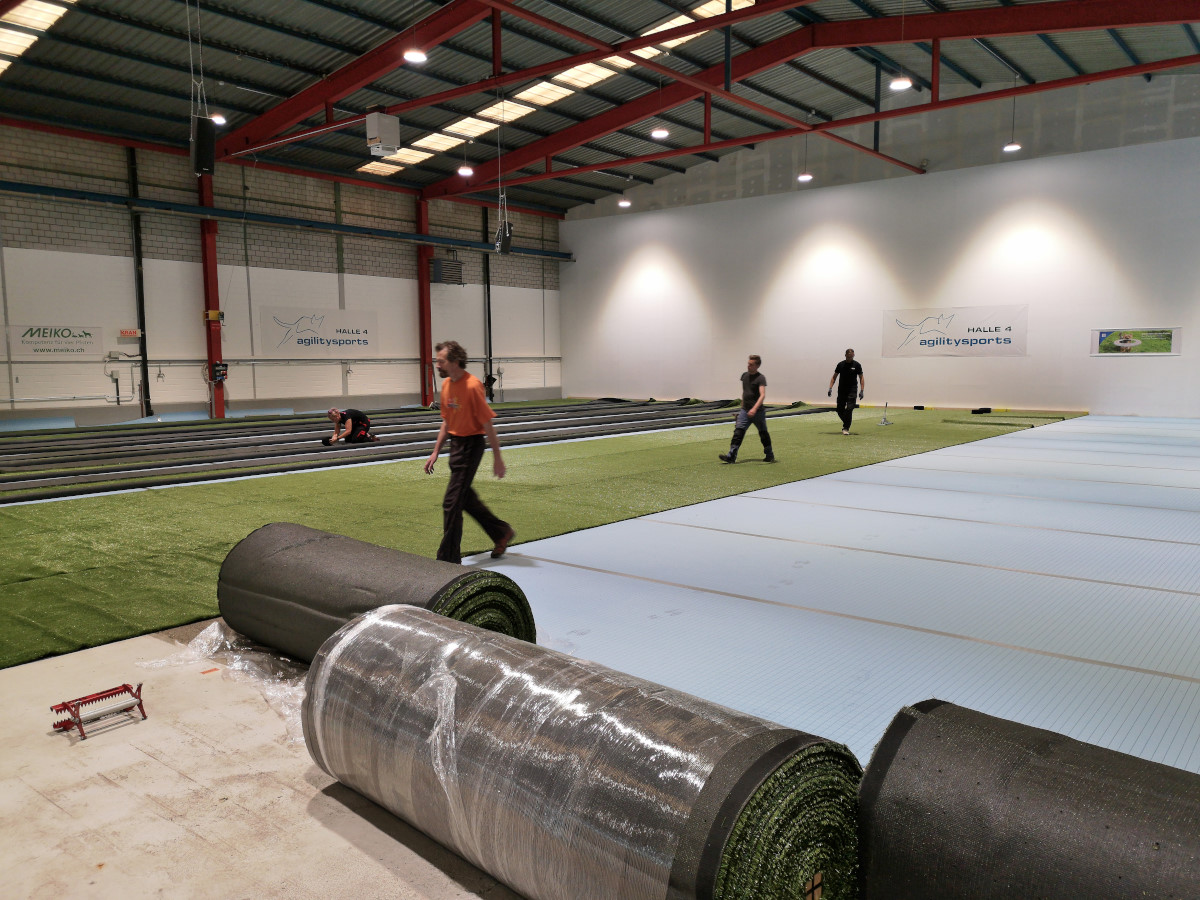

13. September
Auf Anweisung der Versicherung wird in der schon trockenen hinteren Hallenhälfte ein Provisorium installiert.
13. September
Auf Anweisung der Versicherung wird in der schon trockenen hinteren Hallenhälfte ein Provisorium installiert.

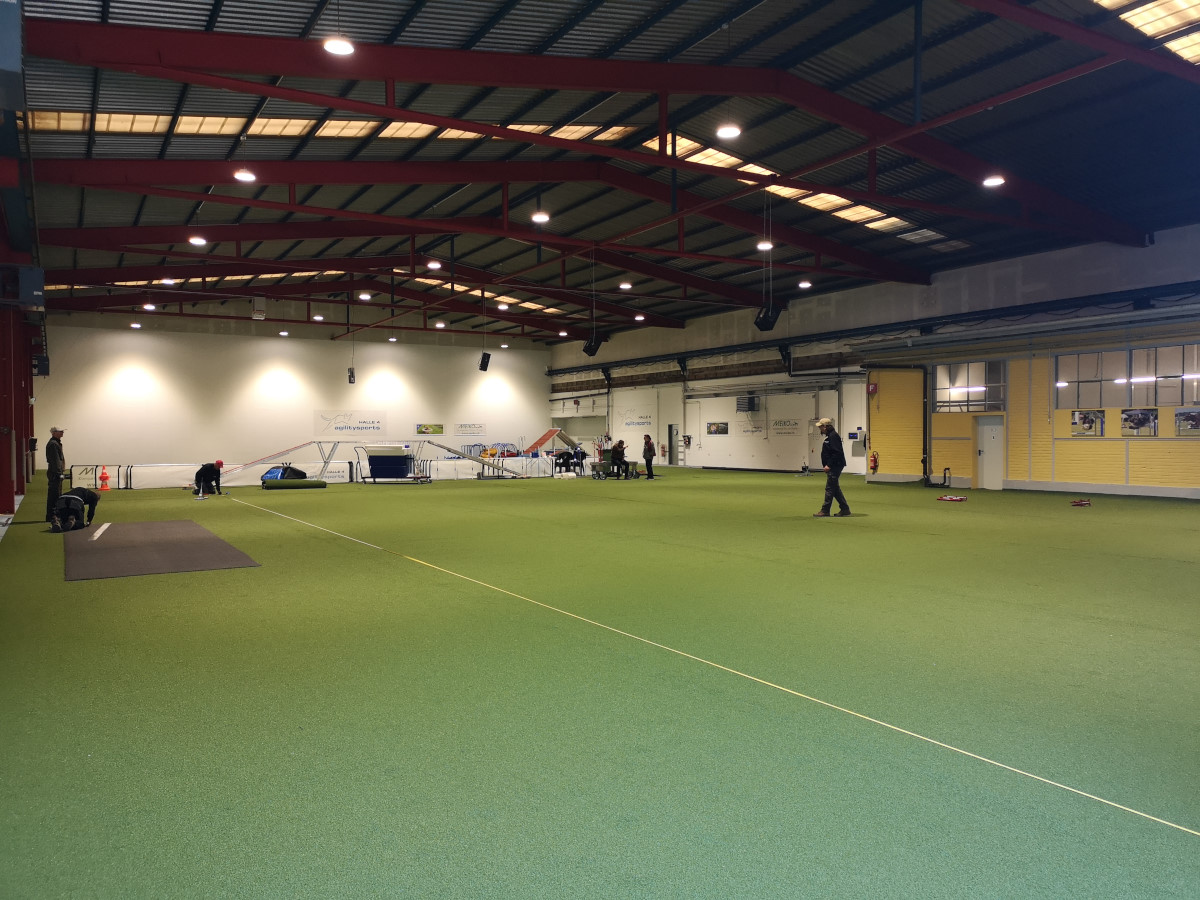

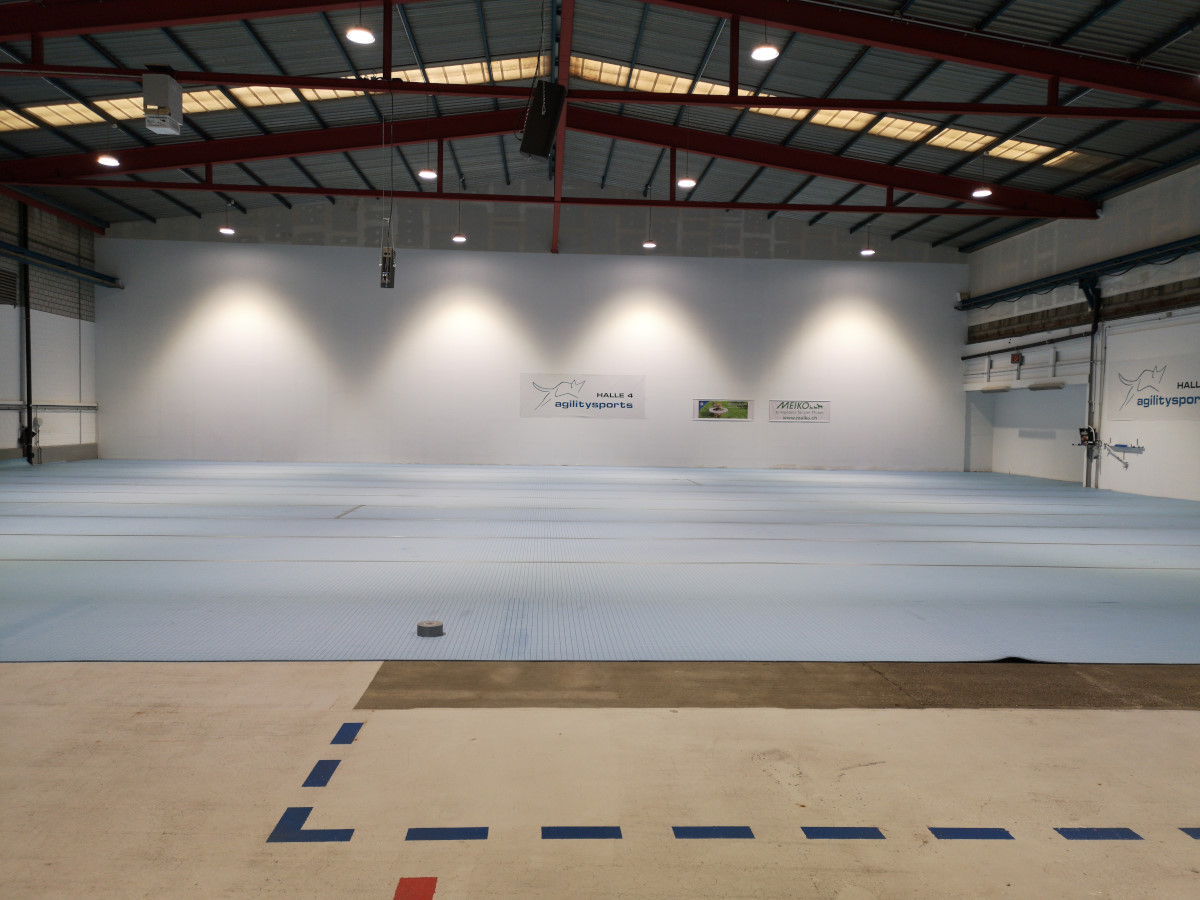

Das Provisorium ist verlegt und ab dem 14. September kann wenigstens ein Trainingsplatz benutzt werden.
Das Provisorium ist verlegt und ab dem 14. September kann wenigstens ein Trainingsplatz benutzt werden.

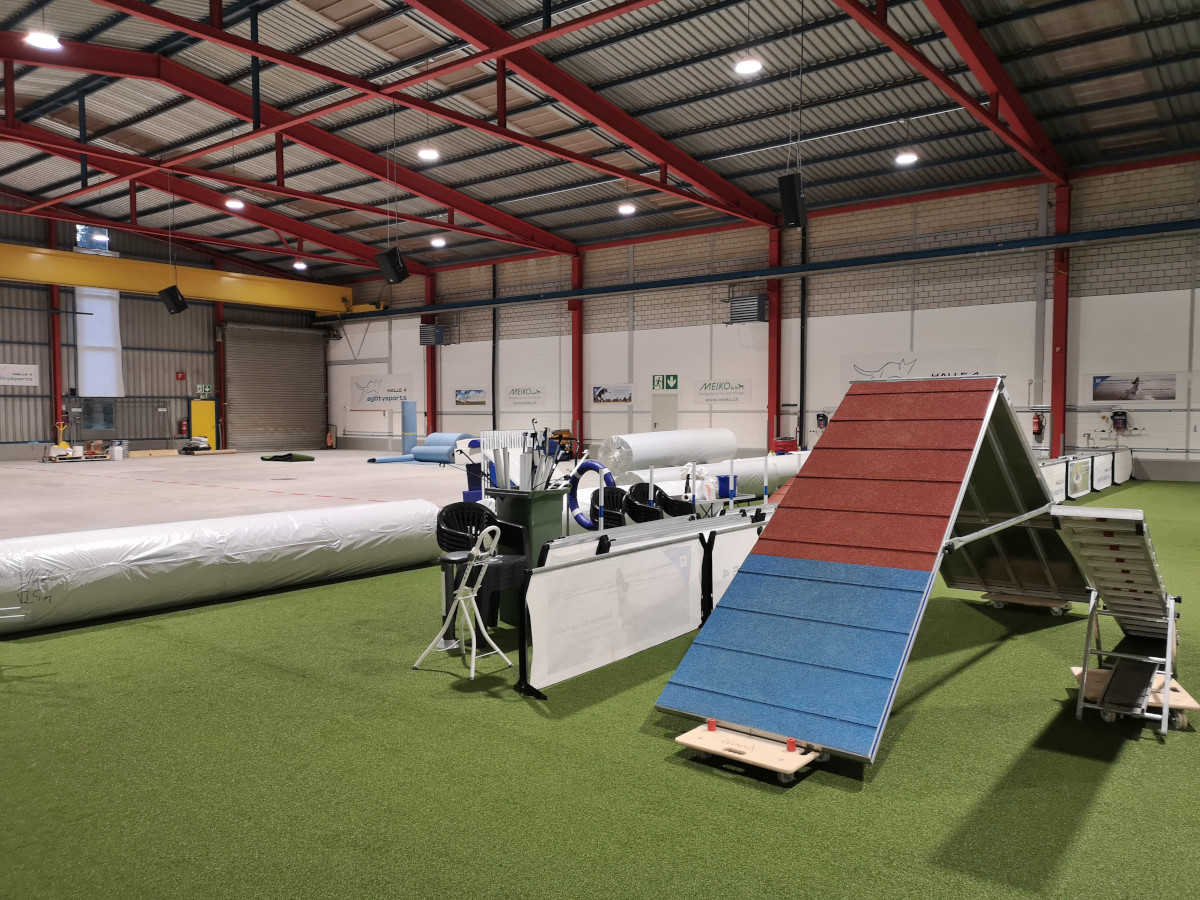

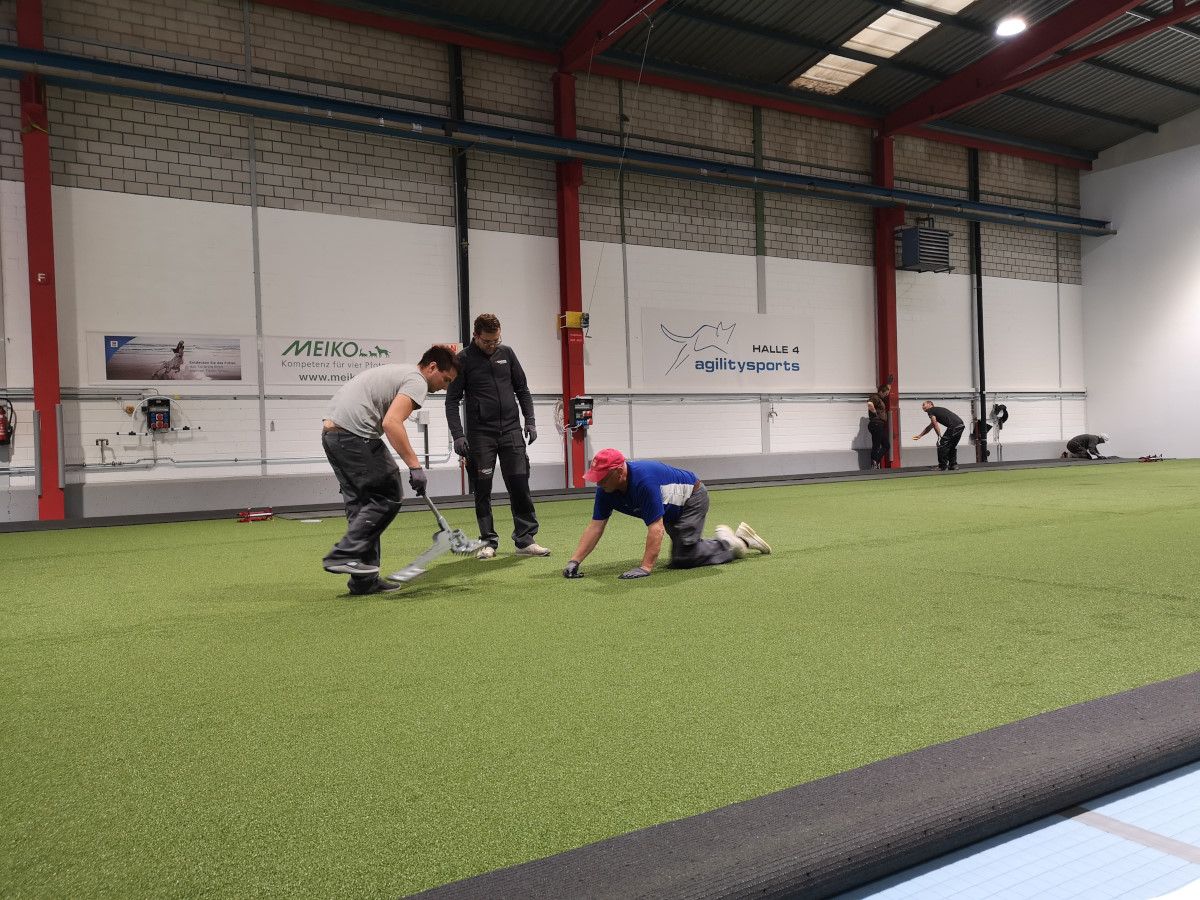

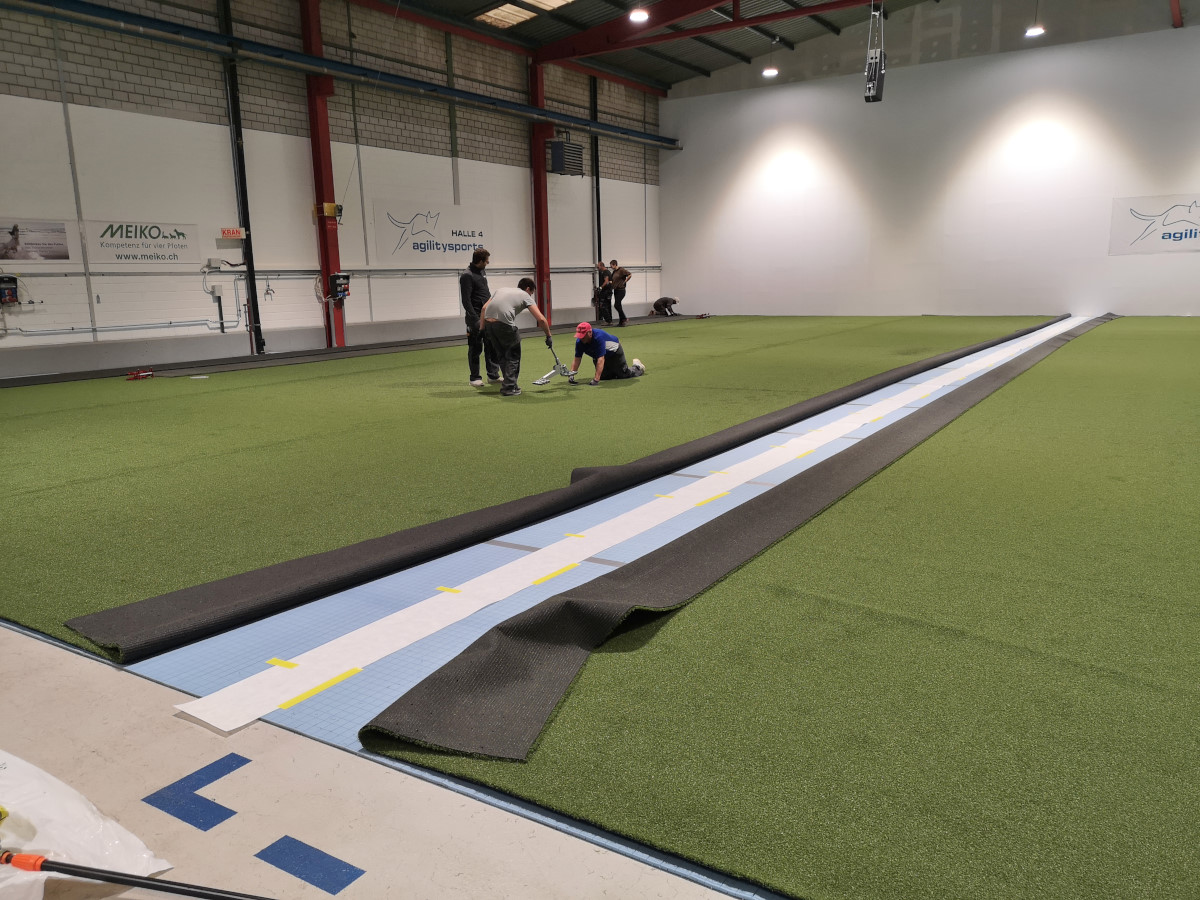

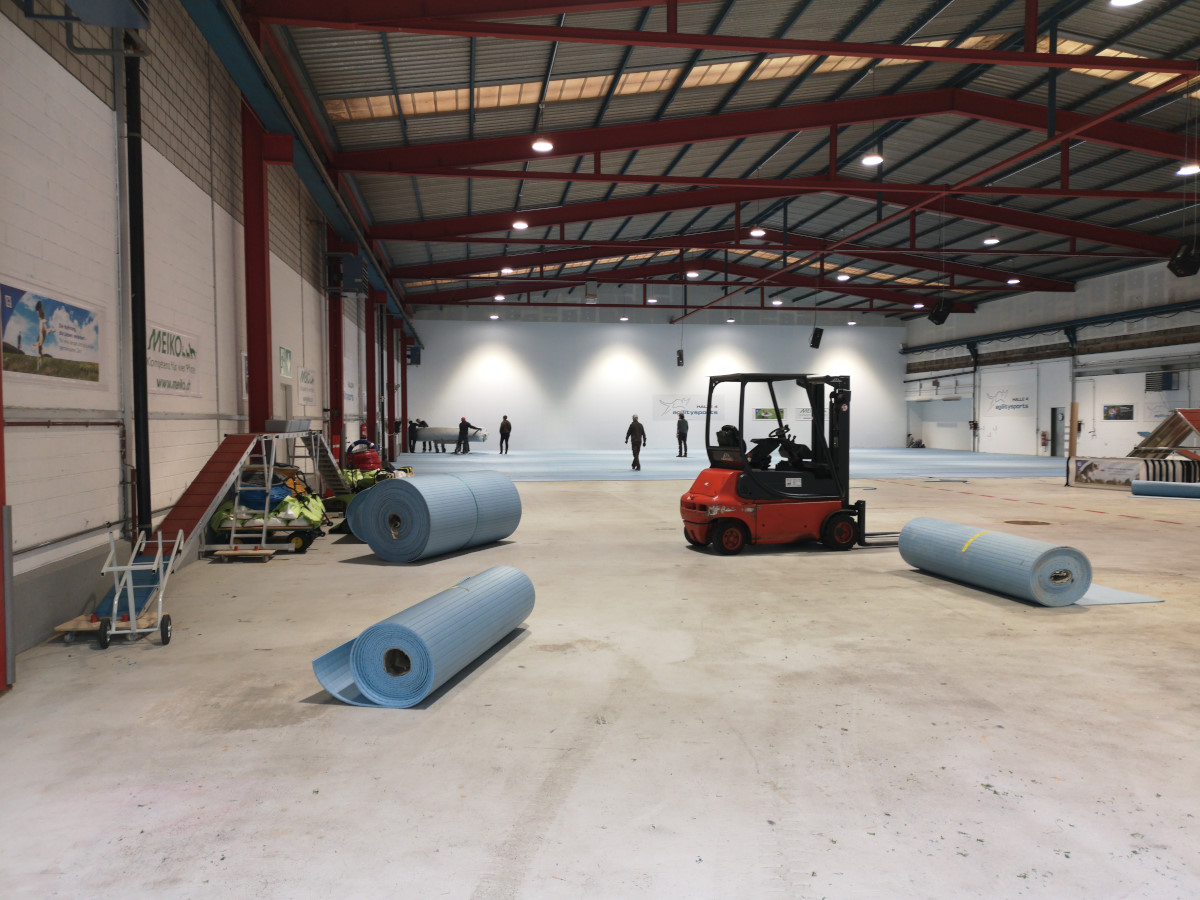

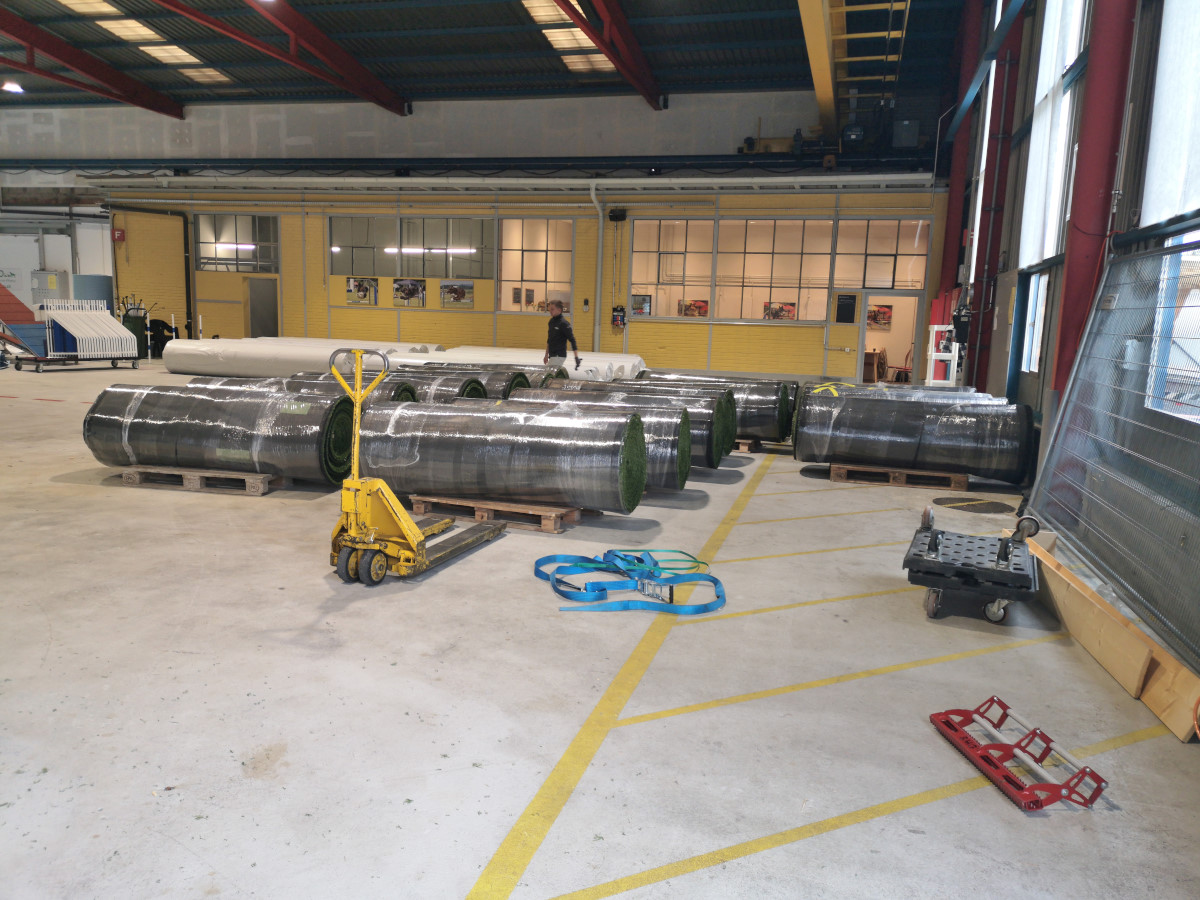

10. Oktober - endlich werden der neue Kunstrasen und die nun wasserabweisende (man weiss ja nie ... ) Dämmmatte geliefert und und verlegt.
10. Oktober - endlich werden der neue Kunstrasen und die nun wasserabweisende (man weiss ja nie ... ) Dämmmatte geliefert und und verlegt.

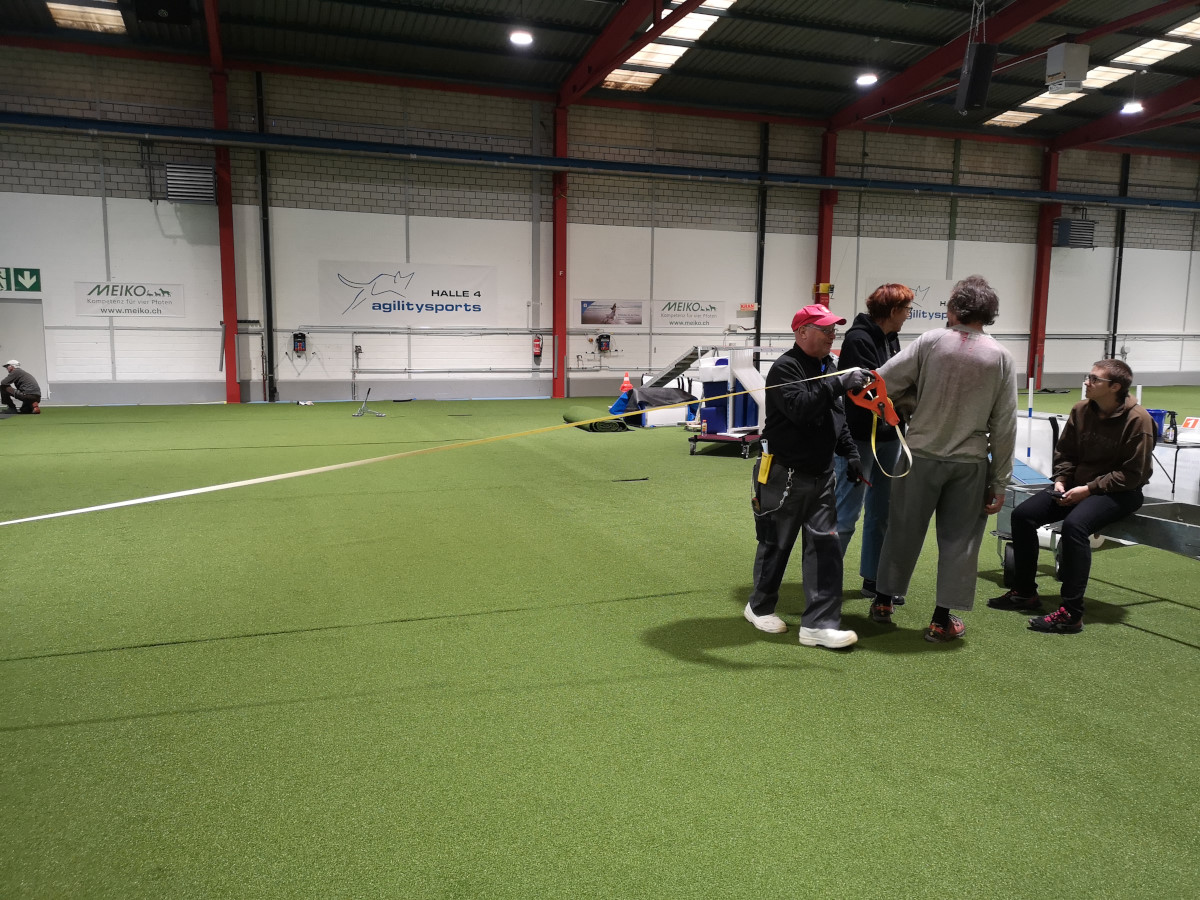

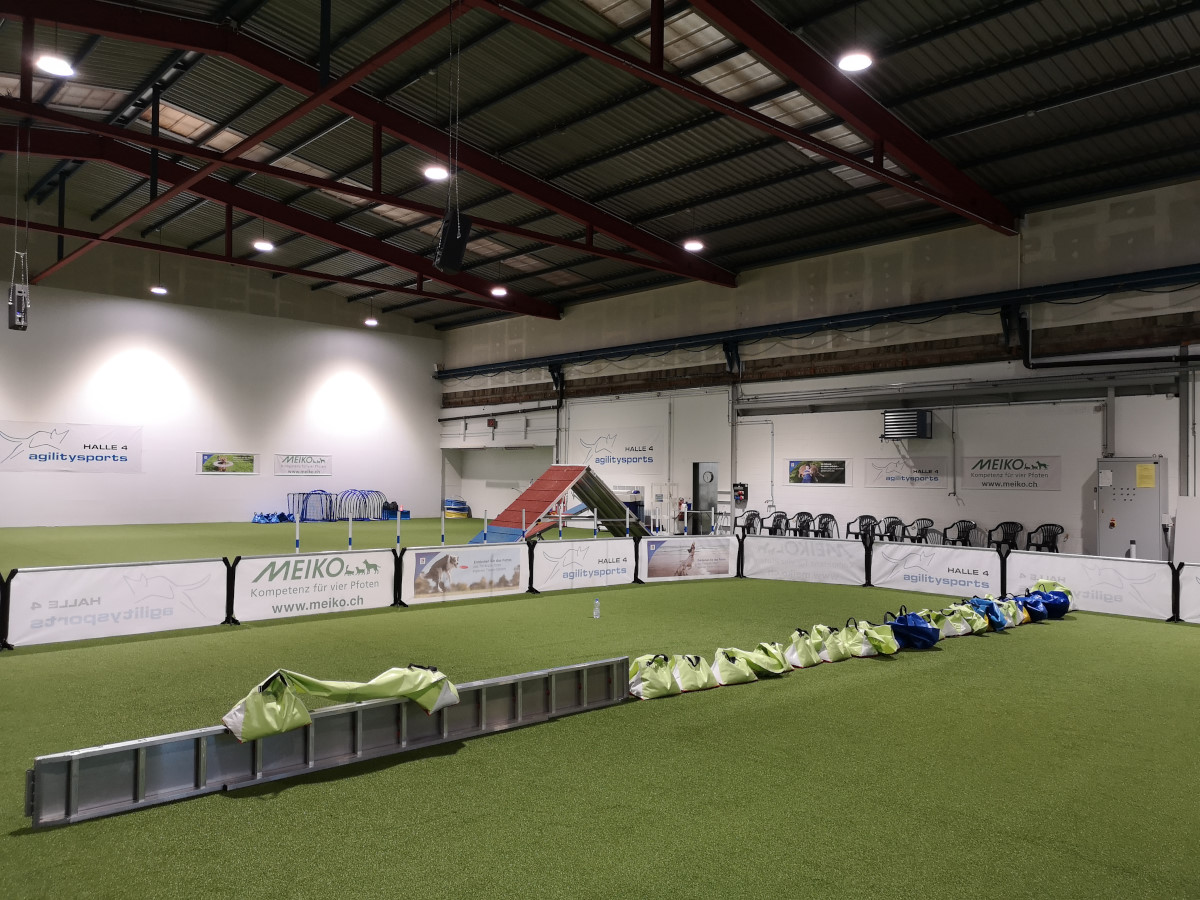

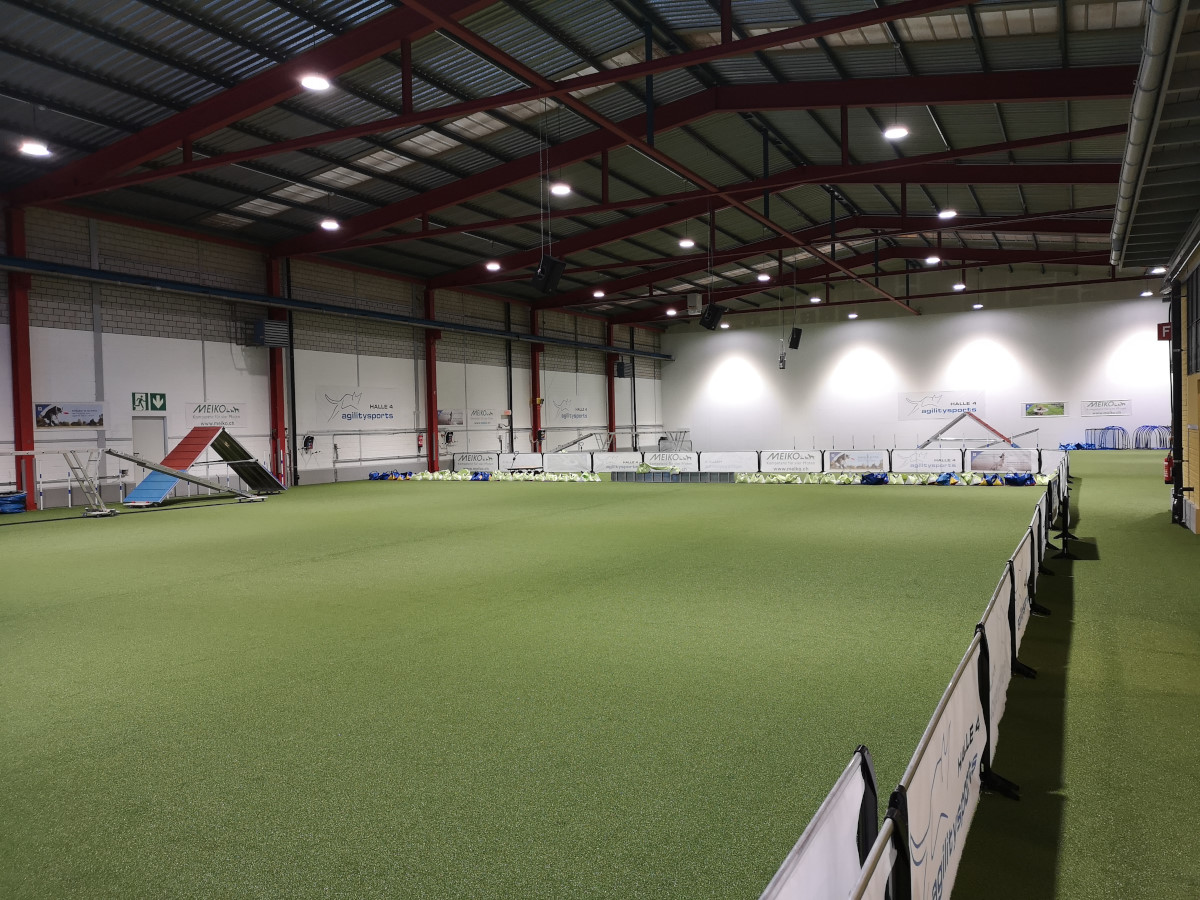

11. Oktober, abends, ist es geschafft, der neue Kunstrasen liegt perfekt und alle Hindernisse sind zurück in der Halle. Sobald die Leimbahnen trocken sind, kann die Halle wieder geöffnet und benutzt werden.
11. Oktober, abends, ist es geschafft, der neue Kunstrasen liegt perfekt und alle Hindernisse sind zurück in der Halle. Sobald die Leimbahnen trocken sind, kann die Halle wieder geöffnet und benutzt werden.

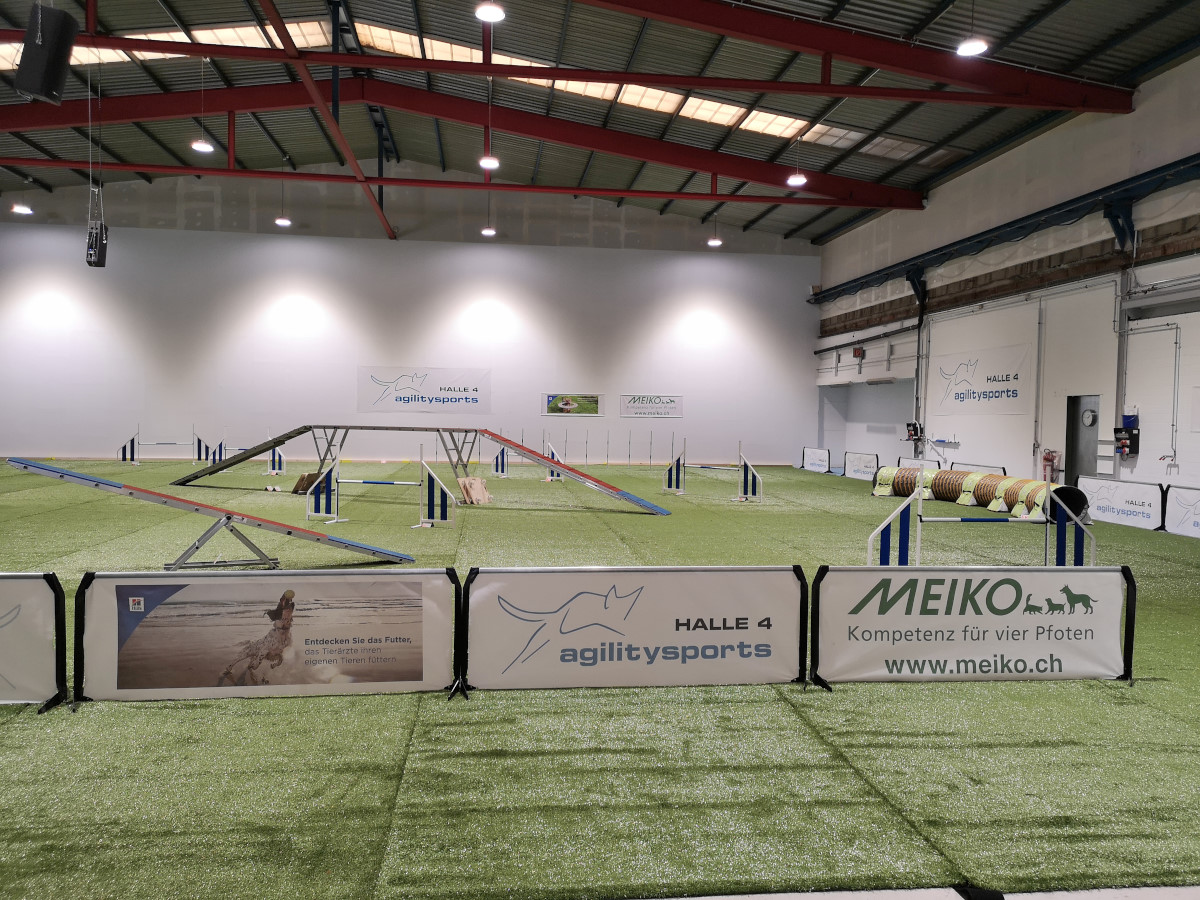

November - der Hallenbetrieb läuft wieder.

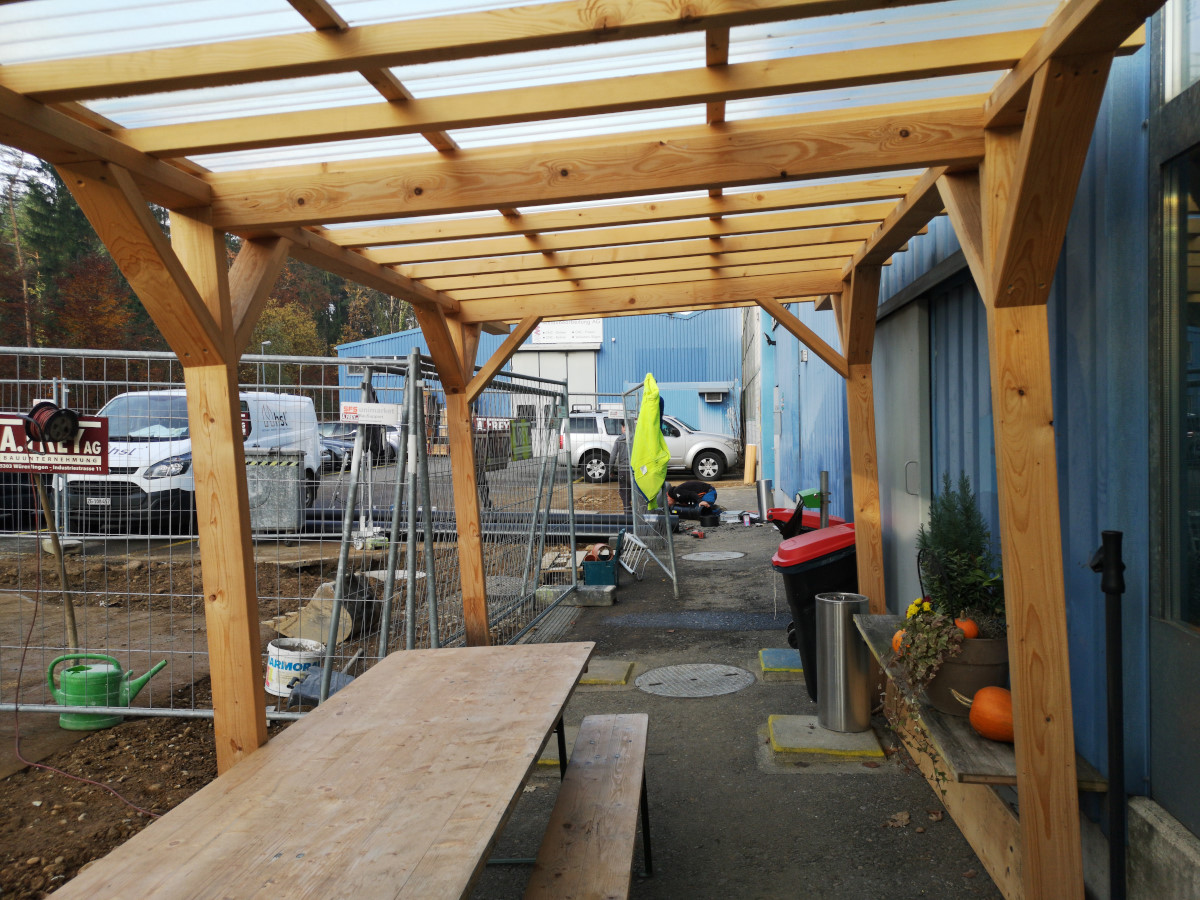

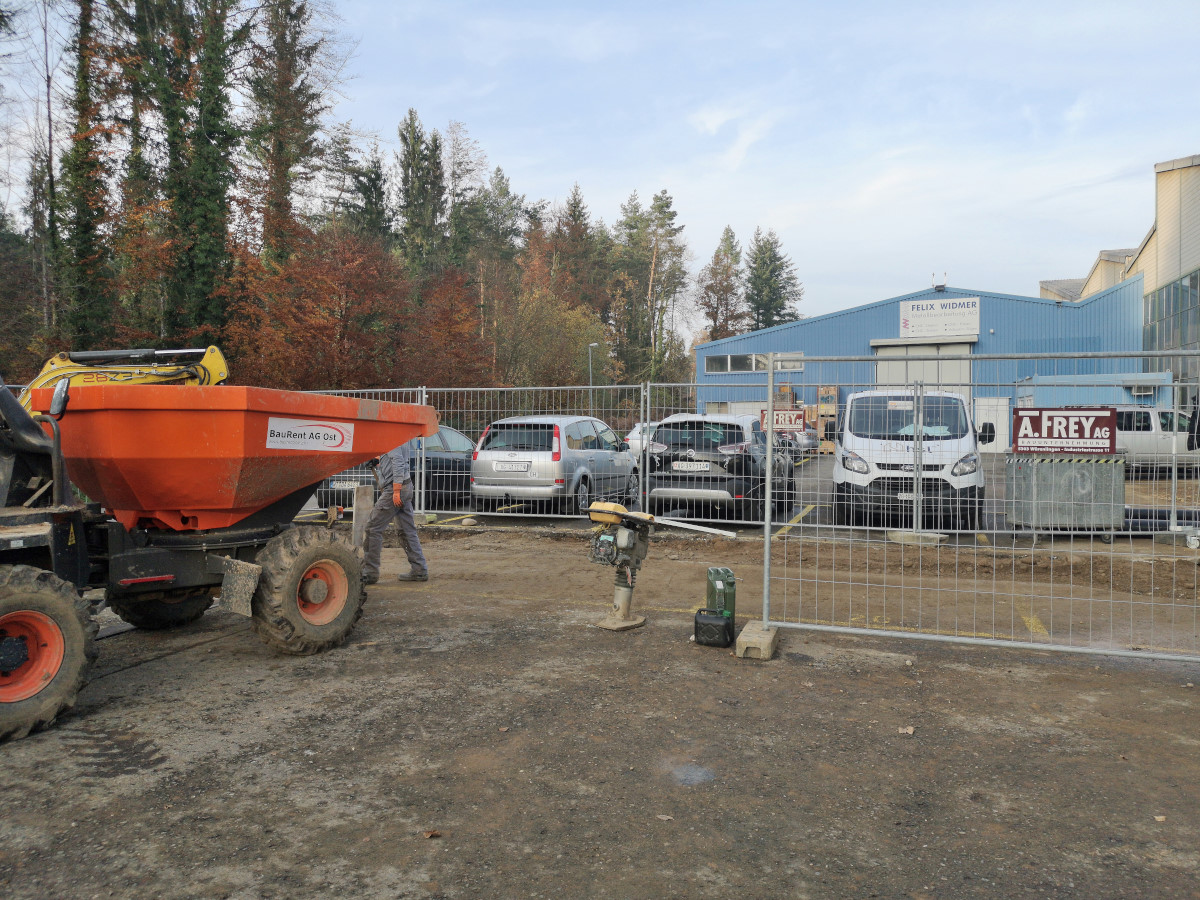

Dafür haben wir auf dem gesamten Vor- / Parkplatz eine Baustelle. Die Sanierung der Zuleitung zur Kanalisation wird vorgenommen.
November - der Hallenbetrieb läuft wieder.
Dafür haben wir auf dem gesamten Vor- / Parkplatz eine Baustelle. Die Sanierung der Zuleitung zur Kanalisation wird vorgenommen.
Was soll's - wir haben mittlerweilen Übung im Umgang mit kleineren und grossen Behinderungen.
Was soll's - wir haben mittlerweilen Übung im Umgang mit kleineren und grossen Behinderungen.
